本工事は人命や建物を守る重要設備であるため、確実な工程管理と関係機関への届出のもと施工を進めました。
まず着工前の事前準備として現場の調査を行い、機器の搬入搬出ルートや配管の取り合い、電源容量を詳細に確認した上で管轄の消防署へ届出書を提出いたしました。
また、工事に伴う誤報防止や安全確保のため関係機関と密に連携を取り、テナントや居住者の皆様へ工事のご案内を行っております。
次に、作業の安全を確保しつつ既存設備を停止させるため、消火ポンプの制御盤で連動を解除した上で動力電源を遮断し、既存配管内の消火用水を排出いたしました。ポンプ停止中の防火対策として現場には仮設消火器を増配備し、万全の安全体制を整えています。
安全対策完了後、既存のポンプ本体、呼水槽、制御盤から電気配線や水側配管を慎重に切り離し、解体した古機器を規定の搬出ルートに沿って撤去・廃棄いたしました。
続いて新規設備の設置工程に移り、既存のコンクリート基礎を補修してアンカーボルトを新設・固定いたしました。
その上で新しい消火ポンプ、防振架台、呼水槽、専用制御盤を搬入して所定の位置へ設置し、水平レベルを精密に調整してアンカーボルトでしっかりと固定を行いました。
接続工事では、吸込管・吐出管・呼水管・逃し管を接続するとともに、振動を吸収するフレキシブルジョイントや耐震支持金具を施工して耐震性を高めています。
電気工事においても制御盤への動力線やポンプモーターへの配線、火災受信機および呼水槽の警報信号線の結線を的確に完了させました。
設備施工の完了後は呼水槽への給水と配管内の充水を行い、空気を完全に抜いた上で絶縁抵抗測定を実施いたしました。
電源投入後の試運転では、吐出圧力や吐出量、電流値、振動や異音の有無、リリーフ弁の作動圧力を測定し、メーカーの定格性能を満たしていることを確認しております。
最後に管轄消防署の検査官立会いのもとでポンプの起動テストや総合点検を実施し、「消防用設備等設置届出書」を提出して検査済証を受領した上で、すべての運用を開始いたしました。
| 施工内容 | 消火ポンプ入替
|
|---|---|
| 施工期間 | 1日
|

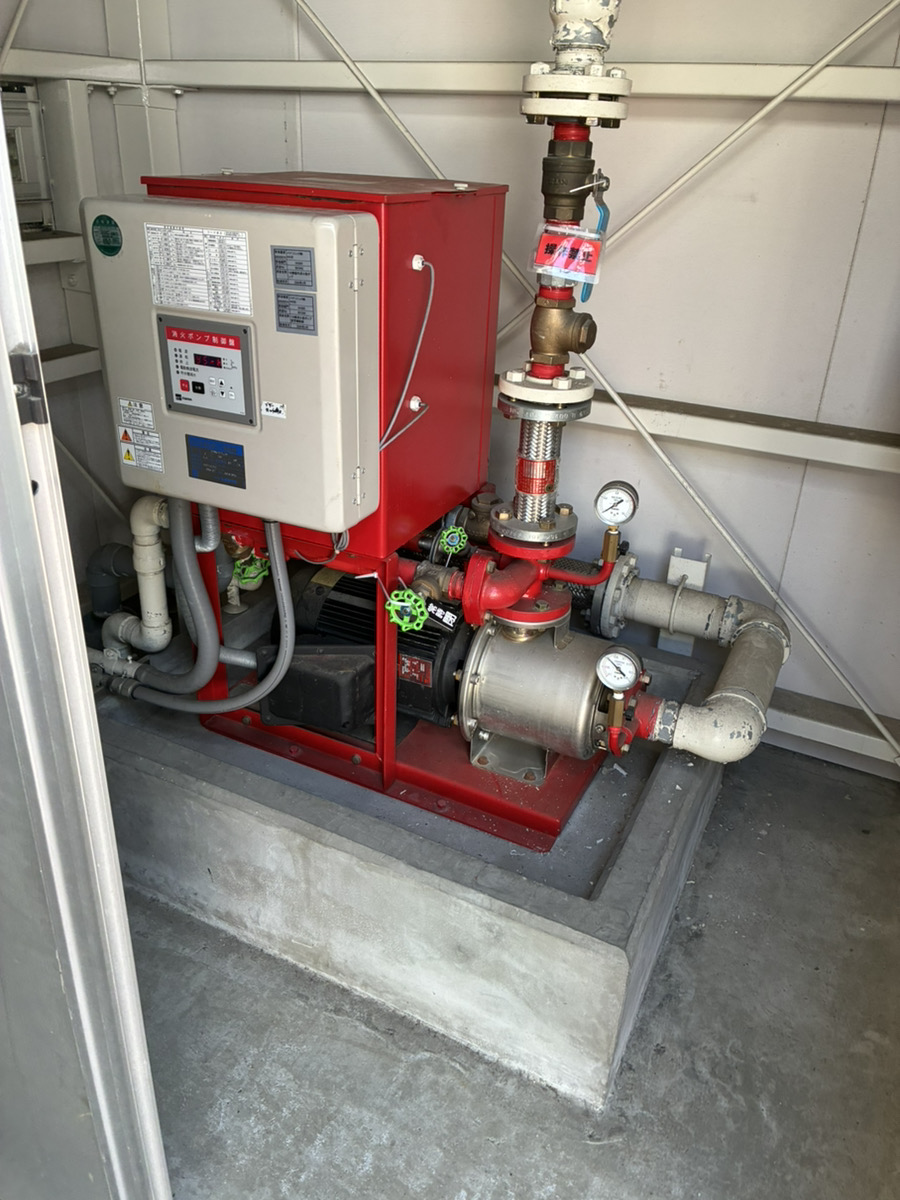

更新後
消火ポンプ更新写真
事前調整から実際の工事、消防検査まで非常に丁寧に対応していただき、最後まで安心してお任せできました。
消火ポンプは万が一の際に人命と建物を守る極めて重要な設備です。
そのため、事前の現場調査や関係各所へのご連絡、作業中の安全対策徹底はもちろんのこと、消防検査完了まで抜かりなく丁寧に施工いたしました。
無事に運用開始を迎えられ、お客様にもご安心いただけたことを大変嬉しく思います。
📢 【設備管理責任者様 必見!】
空調だけじゃない!施設の営繕工事もミヨシテックにお任せください!
ミヨシテックでは、業務用空調工事(GHP・EHP)はもちろんのこと、店舗や工場などの施設における営繕工事全般も幅広く承っております。
「空調も水回りも、まとめてひとつの業者に頼みたい!」というご要望にしっかりお応えします!
🔧 【主な対応工事】
トイレなどの衛生設備工事
給湯配管の取替工事
給湯器の交換工事
消火設備工事
給水塔、給水ポンプの交換工事 など
🏢 【豊富な施工実績】
工場 / 学校 / 保育所 / 幼稚園 / 店舗 / 会社事務所 / 倉庫 / 福祉施設 など
多様な施設での実績が多数ございます!
建物の規模を問わず、設備のお困りごとは何でもご相談・ご検討ください♪
👉 ★業務用設備工事施工事例はこちら
👉 ★給排水・衛生設備工事施工事例はこちら
━━━━━━━━━━━━━━━━━━━━━
📍 ≪対応エリア≫
━━━━━━━━━━━━━━━━━━━━━
≪対応エリア≫
大阪府
寝屋川市 / 枚方市 / 交野市 / 門真市 / 守口市 / 四條畷市 / 大東市 / 東大阪市 / 大阪市 / 茨木市 / 高槻市 / 島本町 / 摂津市 /
吹田市 / 豊中市 / 箕面市 / 池田市/ 八尾市 / 柏原市 / 藤井寺市 / 羽曳野市 / 松原市 / 堺市 / 大阪狭山市 / 富田林市 / 河内長野市
京都府
京都市 / 城陽市 / 京田辺市 / 久世郡久御山町 / 相楽郡精華町
